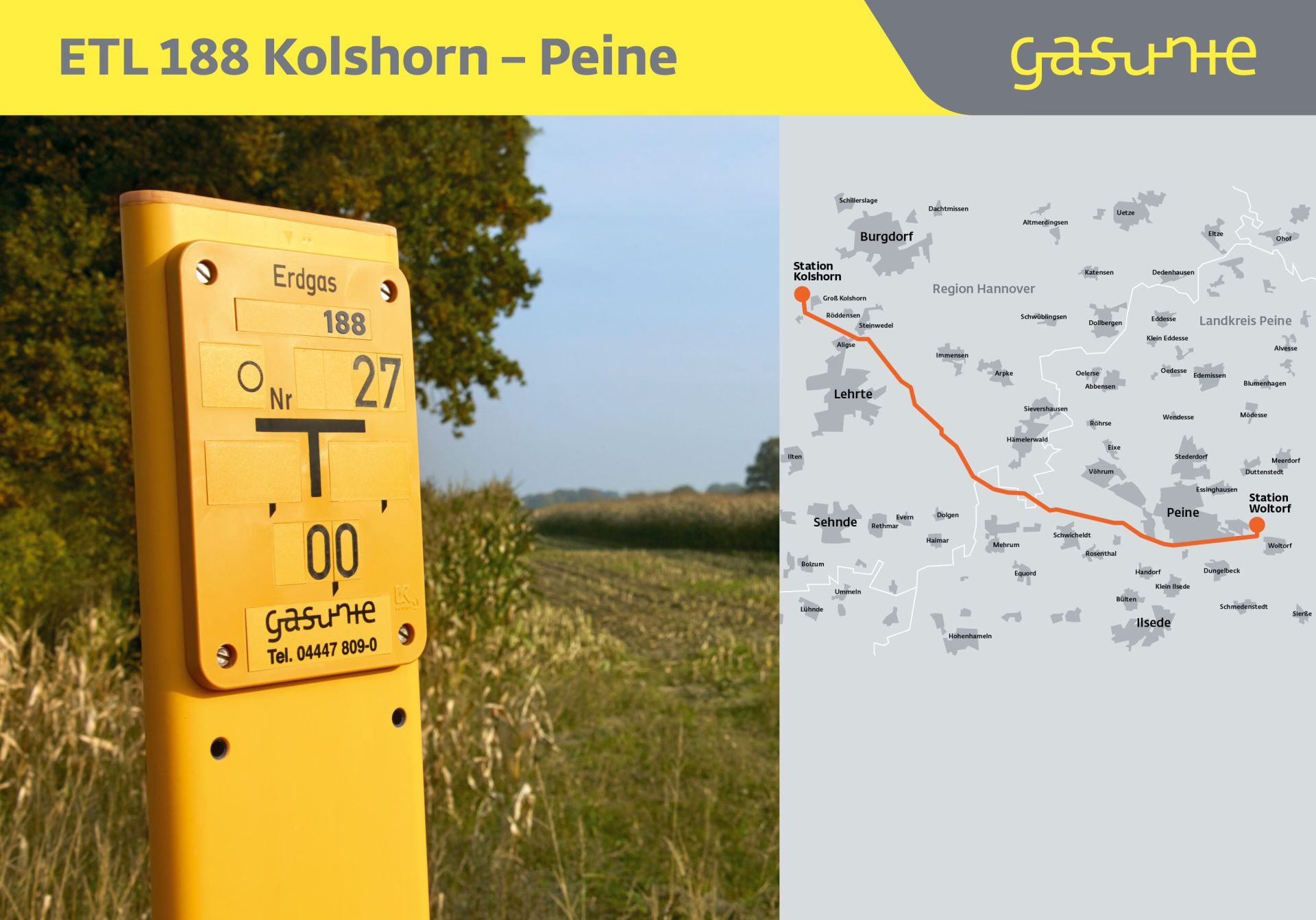

Kolshorn - Peine

ETL 188

Um die Versorgungssicherheit von Industrie, Gewerbe und privaten Haushalten an den wichtigen Wirtschaftsstandorten im östlichen Niedersachsen weiterhin zu gewährleisten, plant Gasunie den Bau und Betrieb einer rund 30 Kilometer langen Energietransportleitung. Die ETL 188 verläuft zwischen der Station Kolshorn bei Lehrte (Region Hannover) und der Station Woltorf (Stadt Peine, Landkreis Peine). Die Leitung ist technisch für den zukünftigen Transport von Wasserstoff ausgelegt, wird aber zunächst erst einmal Erdgas transportieren. Als Erdgas-verstärkende Maßnahme ist die neue Leitung Teil des Gasunie Wasserstoffprojektes Hyperlink und zugleich im Wasserstoff-Kernnetz enthalten, das die Bundesnetzagentur 2024 genehmigt hat. Der Bau der ETL 188 ist für 2028 und 2029 geplant, im Herbst 2029 soll die Leitung in Betrieb genommen werden

Landesplanung: Keine Prüfung auf Raumverträglichkeit für ETL 188 (Stand Mai 2026)

Im Mai 2026 hat der Regionalverband Großraum Braunschweig als zuständige Landesplanungsbehörde entschieden, dass für den favorisierten Trasssenverlauf der ETL 188 keine Raumverträglichkeitsprüfung notwendig ist. Die geplante Leitung mit einem Durchmesser von 1.200 mm fällt grundsätzlich unter die Raumordnungsverordnung (RoV). Da der Bau der Leitung selbst Raum beansprucht und die räumliche Entwicklung im Trassenbereich durch den Schutzstreifen der Leitung beeinflusst wird, gilt die ETL 188 als raumbedeutsam im Sinne des Raumordnungsgesetzes des Bundes (ROG). Zudem verläuft die Leitung über 30 km durch mehrere Gemeindegebiete innerhalb von zwei Landkreisen und beansprucht damit einen gemeindeübergreifenden Koordinierungsbedarf. Gasunie hatte im November 2025 beim Regionalverband einen Antrag auf Verzicht zur Durchführung

 des Raumordnungsverfahrens gestellt. Dieser war im Februar 2026 auf einer Antragskonferenz in Peine mit einer Vielzahl von Vertretern betroffener Verbände diskutiert worden.

Zeitplan ETL 188 (Stand: Juni 2026)
Juni 2024 Machbarkeitstudie / Trassenvorschläge
Dezember 2025 Start Baugrunduntersuchungen und weitere Voruntersuchungen
Juli 2027 Einreichung Planfeststellungsantrag
September 2028 Erhalt Planfeststellungsbeschluss
September 2028 Voraussichtlicher Baubeginn
Juli 2029 Technische Fertigstellung
3. Quartal 2029 Betriebsbereitschaft

Voruntersuchungen für die Trasse laufen

Das Projekt ETL 188 befindet sich aktuell in einer frühen Phase der Planung. Derzeit finden Abstimmungen mit den für Raumverträglichkeit zuständigen Behörden statt. Parallel werden auch Voruntersuchungen des Baugrundes sowie der Umweltbedingungen durchgeführt, die der Vorberitung des Planfeststellungsverfahrens dienen. So ist fdas im Energiewirtschaftsgesetz vorgesehen. Diese Untersuchungen werden benötigt, um die Trasse nachhaltig zu planen. Der genaue Trassenverlauf liegt derzeit noch nicht vor.

Die geplanten Arbeiten umfassen insbesondere:

• geotechnische und bodenmechanische Untersuchungen
• Kartierungen zur Erfassung von Flora und Fauna
• gegebenenfalls zeitweise Grundwassermessstellen.

Für die wegerechtliche Begleitung der Voruntersuchungen hat Gasunie das Wegerechtsteam der T3 Deutscher Bauservice GmbH beauftragt, um die privatrechtlichen Angelegenheiten mit allen Betroffenen zu koordinieren. Die Arbeiten finden in enger Abstimmung mit allen betroffenen Grundstückseigentümern und Nutzungsberechtigten statt.


ETL 188 - Daten und Fakten
Betroffene Landkreise Region Hannover, Landkreis Peine
Gesamtlänge 31,7 km
Rohrnennweite 1.200 mm
Maximal zulässiger Betriebsdruck (MOP) 84 bar
Medium Erdgas (H2-ready)
Breite Schutzstreifen 12 m (6 m beidseitig der Rohrachse)
Breite Regelarbeitsstreifen 42 m
